Городские новости

Энергоблок №3 филиала «Березовская ГРЭС» ПАО «Юнипро» готов к промышленной эксплуатации

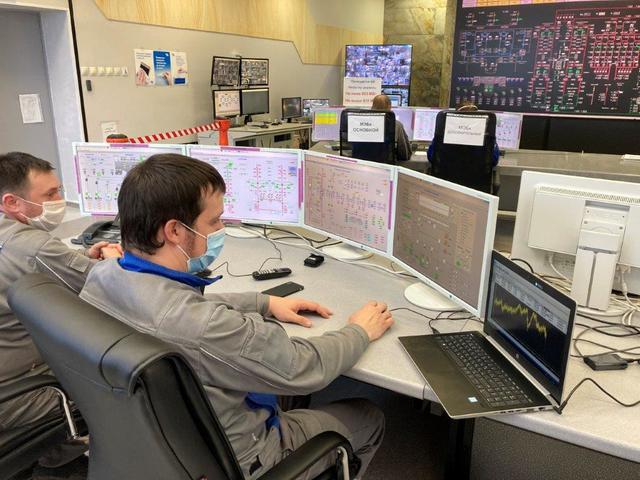

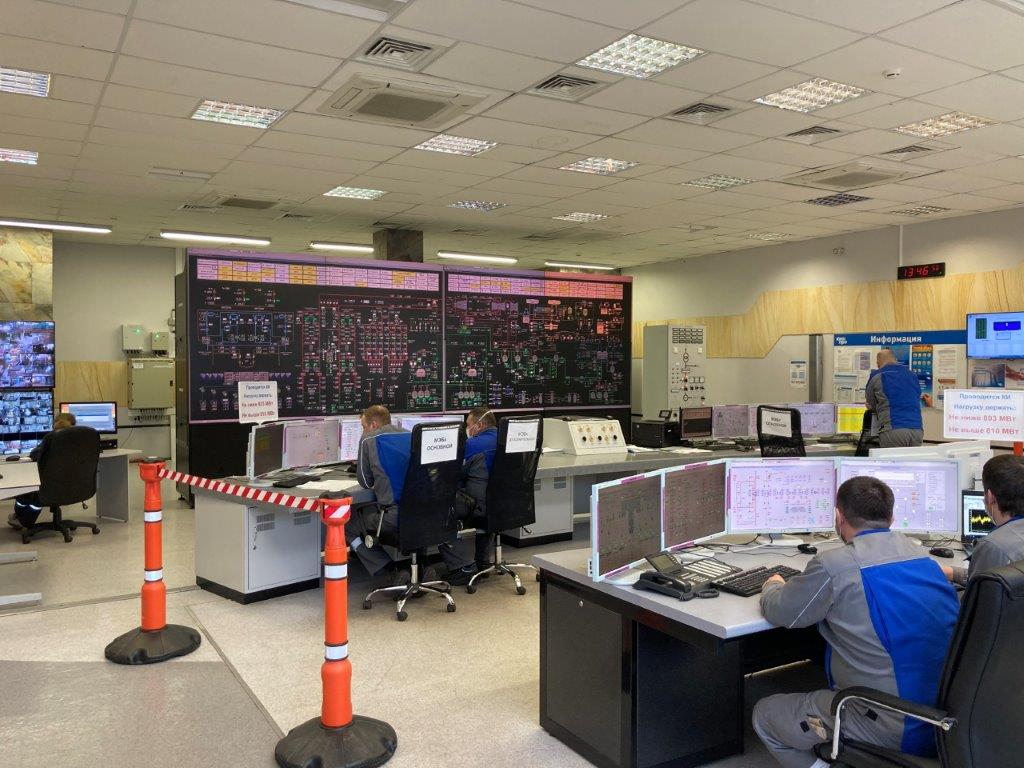

Сегодня, 9 апреля в 07 ч 39 мин по красноярскому времени, на энергоблоке №3 Березовской ГРЭС завершились комплексные испытания. Энергоблок проработал 72 часа при номинальной нагрузке 800 МВт с выдачей электроэнергии в единую энергетическую сеть Сибири. Программа приёмосдаточных испытаний была успешно выполнена. Подтверждено несение энергоблоком максимальной располагаемой мощности 800МВт.

Испытания показали готовность третьего блока Березовской ГРЭС к промышленной эксплуатации.



Таким образом ПАО «Юнипро» завершило ремонтно-восстановительные работы на энергоблоке №3 Березовской ГРЭС, после пожара, произошедшего в 2016 году.
